一、武汉沥青下封层
沥青下封层施工前,要对路面进行除尘、排水;并在施工前,将路面上的路牙沿进行覆盖,以免喷洒乳化沥青时造成污染。
1、路面除尘:
二灰结石施工后,在养生凝固过程中,表面灰浆由于水分的散发快于凝固时的化学反应,最终游离出来,在二灰基础面层上会形成一层细细的灰尘。为了保证沥青面层与二灰基层能有机地粘结,必须将这些沥青粉末和细微颗粒清除干净。
除尘的方法,根据以往的施工经验,我们将采取先干扫鼓风机除尘的步骤进行除尘。
⑴在进行干扫时,要注意不得扬尘过大,清扫出的灰堆及时用小推车装走,集中清运;干扫阶段,每天还应根据气候情况,安排洒水车进行洒水降尘。
⑵用手提鼓风机进行最后一次除尘。鼓风机除尘应仔细进行,确保路面上灰尘已清除干净。
⑶沥青施工前,要对施工范围内所有窨井框盖、路沿的边缘处进行检查,如有杂物残留粘附在框盖、路沿上,应立即清除。
2、路面排水:
沥青摊铺前,很有可能会遇到阴雨天气,因此必须注意路面排水工作。下雨后要立即安排工人进行路面积水的清扫,并排入附近的路面排水设施内,以尽早晾干路面,为沥青摊铺创造条件。
3、下封层施工:
⑴沥青洒布前应先进行弯沉测试密实度,测试数据达设计要求后方可洒布。
⑵应采用沥青洒布车喷洒沥青,洒布时应保持稳定的速度和喷洒量,洒布均匀。洒布汽车无法作业的路段或部位,以及漏洒的部位均应用手提式喷洒器进行人工喷洒或补洒;有油料积聚时应立即刮除。
⑶乳化沥青洒布温度不应超过60℃,洒布速度应与集料洒布能力相协调,在破乳之前必须完成集料洒布。因此,在浇洒沥青后(不必等全段洒完)应立即洒布集料,及时扫匀,要达到全面覆盖一层,厚度一致、集料不重叠,也不露出沥青的要求。当有局部缺料或积料时,应立即找补或扫除。

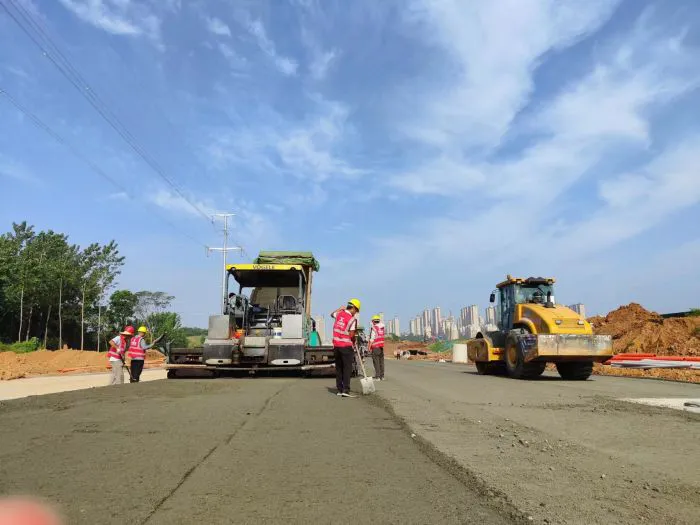

⑷洒布一段集料后(不必等全段铺完)立即用8T钢筒双轮压路机碾压,为避免过分压碎石料,宜碾压3-4遍。碾压速度开始不宜超过2km/h,以后可适当增加。边角处可用小型手扶压路机碾压。
⑸碾压成型后应检查,若有泛油现象,应在泛油部位补洒嵌料并扫匀。过多的浮动集料应扫出路外。
⑹在乳化沥青破乳后水分蒸发并基本成型后方可进入下道工序。
